Le dé­ve­lop­pe­ment de nouveaux logiciels pose un grand défi à toutes les parties prenantes. Plus l’ap­pli­ca­tion à dé­ve­lop­per est complexe, plus il est difficile d’organiser clai­re­ment le processus de dé­ve­lop­pe­ment et le rendre maî­tri­sable dans sa com­plexité. C’est pourquoi on recourt ha­bi­tuel­le­ment à des plans détaillés étape par étape, également connus sous le nom de modes opé­ra­toires. Ceux-ci sub­di­vi­sent le processus de dé­ve­lop­pe­ment en phases de taille rai­son­nable dé­li­mi­tées dans le temps et dans leur contenu. L’un des modèles les plus connus, spé­cia­le­ment axé sur la réduction des risques, est celui qu’on appelle le modèle en spirale, qui date de 1986.

Qu’est-ce que le modèle en spirale ?

Après avoir présenté pour la première fois en 1986 sa méthode pour dé­ve­lop­per des ap­pli­ca­tions complexes, l’ingénieur logiciel américain Barry W. Boehm fit paraître son modèle dans la pu­bli­ca­tion A Spiral Model of Software De­ve­lop­ment and En­han­ce­ment en 1988 et dans un cadre également plus large. Dans cette pu­bli­ca­tion, il décrit le modèle en spirale comme une al­ter­na­tive possible au modèle en cascade établi jusqu’alors et qui servait en même temps de base ex­pé­ri­men­tale. Au contraire du modèle en cascade, le modèle en spirale ne part pas du principe que les tâches du dé­ve­lop­pe­ment logiciel doivent être or­ga­ni­sées de manière linéaire, mais de manière itérative. Les phases ne se déroulent pas de manière unique, étape par étape, mais en plusieurs fois, en suivant une spirale. À travers cette ré­pé­ti­tion cyclique, le projet avance re­la­ti­ve­ment lentement vers les objectifs fixés, mais en con­tre­par­tie le risque que le processus de dé­ve­lop­pe­ment échoue est dras­ti­que­ment réduit au moyen de contrôles réguliers.

Dé­fi­ni­tion

Modèle en spirale : le modèle en spirale est un mode opé­ra­toire de dé­ve­lop­pe­ment logiciel inventé par Barry W. Boehm en 1986. Il part du principe que le dé­ve­lop­pe­ment d'ap­pli­ca­tions re­pré­sente un cycle itératif, qui doit être répété jusqu’à ce que le but fixé soit atteint. Par une analyse régulière des risques et des contrôles réguliers du produit in­ter­mé­diaire, le modèle en spirale diminue con­si­dé­ra­ble­ment le risque d’échec lors des projets logiciels de grande taille.

Ex­pli­ca­tion du modèle en spirale : comment fonc­tionne le modèle en spirale ?

Les problèmes survenant dans le cadre du processus de dé­ve­lop­pe­ment d’un logiciel peuvent avoir des con­sé­quences très variées sur le projet dans son ensemble. Il faut s'at­tendre dans tous les cas à une aug­men­ta­tion des coûts, à des efforts sup­plé­men­taires et à un retard dans la sortie du logiciel - des facteurs qui peuvent vite se trans­for­mer en problème exis­ten­tiel, surtout pour les petits éditeurs. Avec son approche in­cré­men­tielle et itérative - qui comprend aussi une éva­lua­tion régulière des risques sous forme d'ébauches de prototype, d’analyses ou de si­mu­la­tions - le modèle en spirale est censé éviter les scénarios de ce genre ou, du moins, en atténuer les ré­per­cus­sions négatives. Le projet logiciel suit donc con­ti­nuel­le­ment le cycle du modèle en spirale jusqu'à l’état final, en passant nor­ma­le­ment par les quatre étapes suivantes :

Phase 1 : dé­fi­ni­tion des objectifs et d’al­ter­na­tives

Un cycle-type dans le modèle en spirale commence par la dé­ter­mi­na­tion des objectifs à associer aux dif­fé­rentes étapes in­di­vi­duelles du processus de dé­ve­lop­pe­ment. Il peut ici s’agir par exemple d’améliorer des per­for­mances ou d’étendre des fonc­tion­na­li­tés. Dans le même temps, il convient de définir des al­ter­na­tives pour la mise en œuvre (con­cep­tion A vs. con­cep­tion B par exemple) et de dé­ter­mi­ner le cadre général ainsi que les coûts ou le temps de travail né­ces­saire.

Phase 2 : examen des al­ter­na­tives

L’étape suivante cor­res­pond à l’éva­lua­tion des al­ter­na­tives, dans laquelle les objectifs et le cadre général servent de valeurs de référence. Dans cette phase du cycle du modèle en spirale, le but est d’iden­ti­fier les zones d’in­cer­ti­tude, c’est-à-dire les zones du projet qui com­por­tent un risque non né­gli­geable pour l’avan­ce­ment du projet de dé­ve­lop­pe­ment. Ensuite a lieu l’éla­bo­ra­tion de la stratégie la moins risquée et la plus éco­no­mique, où des méthodes telles que le pro­to­ty­page, les si­mu­la­tions, les tests d’éta­lon­nage, les modèles d'analyse et les sondages d’usagers peuvent être employées.

Phase 3 : dé­ve­lop­pe­ment et contrôle de l’état in­ter­mé­diaire

Après l’analyse des risques, place au dé­ve­lop­pe­ment logiciel à pro­pre­ment parler, une phase toujours ca­rac­té­ri­sée par des risques résiduels relatifs. Si des risques liés aux per­for­mances ou aux in­ter­faces uti­li­sa­teur ou encore des risques con­cer­nant le contrôle des in­ter­faces internes pèsent sur le processus de dé­ve­lop­pe­ment, une stratégie de dé­ve­lop­pe­ment évolutive est d’abord possible, dans laquelle le projet est spécifié plus pré­ci­sé­ment et les pro­to­types optimisés. Le code est écrit et testé plusieurs fois jusqu’à obtenir le résultat voulu, lequel servira ensuite de base à faible risque pour les étapes de dé­ve­lop­pe­ment ul­té­rieures.

Phase 4 : pla­ni­fi­ca­tion du cycle suivant

Avec la fin d’un cycle commence déjà la pla­ni­fi­ca­tion du cycle suivant. Il peut s’agir de l’avan­ce­ment régulier du projet, si l’objectif du cycle a été atteint et l’objectif suivant doit être défini. Mais il peut s’agir également de trouver des solutions, si l’étape de dé­ve­lop­pe­ment pré­cé­dente ne s’est pas déroulée comme prévu. Ainsi, par exemple, la stratégie suivie jusqu’alors peut être remplacée par l’une des al­ter­na­tives déjà définies au préalable ou bien par une nouvelle al­ter­na­tive. Avec celle-ci, il est ensuite possible de démarrer une nouvelle tentative pour atteindre l’objectif fixé.

Note

Le modèle en spirale (dé­ve­lop­pe­ment logiciel) est un mode opé­ra­toire générique. Les quatre phases fixent sim­ple­ment les objectifs fon­da­men­taux d’un cycle, mais elles ne doivent pas obli­ga­toi­re­ment se refléter à chaque tour. Et leur ordre n’est pas non plus spécifié stric­te­ment par le modèle en spirale. C’est la raison pour laquelle le modèle peut être combiné à tout moment à d'autres modes opé­ra­toires.

Re­pré­sen­ta­tion graphique du modèle en spirale selon Boehm

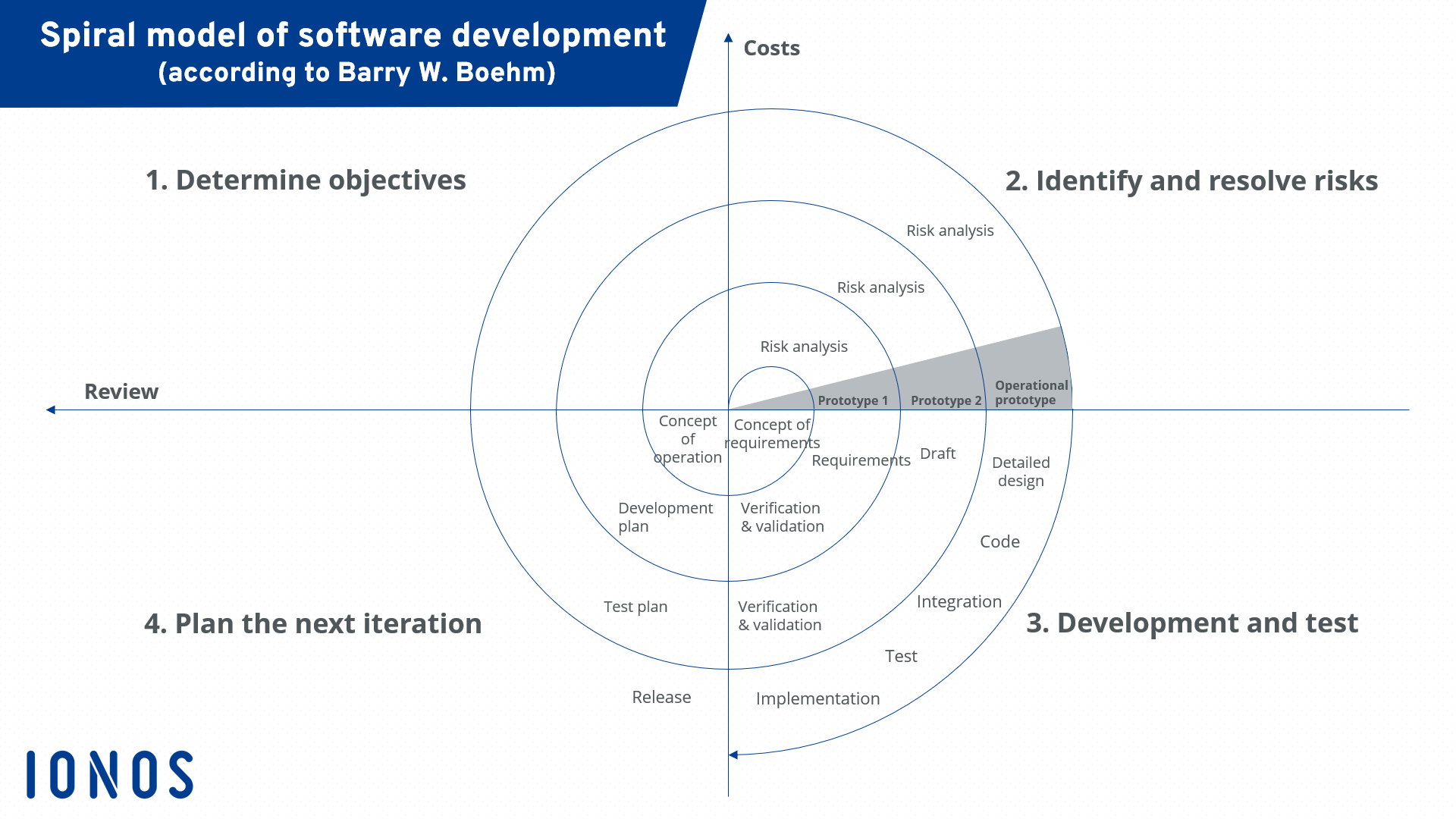

La pu­bli­ca­tion de 1988 comprend également une re­pré­sen­ta­tion graphique du modèle en spirale, qui montre à titre d’il­lus­tra­tion à quoi ressemble le processus cyclique de dé­ve­lop­pe­ment logiciel en forme de spirale. Chaque en­rou­le­ment de la spirale ma­té­ria­lise un cycle terminé, après avoir franchi tour à tour quatre quadrants dif­fé­rents, qui re­pré­sen­tent dans ce cas les quatre phases possibles du modèle. Au fur et à mesure que la taille de la spirale grandit, la pro­gres­sion avance, de même que la va­li­da­tion par le contrôle (axe X) et les coûts de dé­ve­lop­pe­ment (axe Y).

Avantages et in­con­vé­nients du modèle en spirale pour le dé­ve­lop­pe­ment logiciel

Le dé­ve­lop­pe­ment logiciel selon le modèle en spirale est apprécié surtout pour les projets complexes de grande taille, dans lesquels la maîtrise du budget revêt une im­por­tance cruciale, tant pour le client que la société de dé­ve­lop­pe­ment. Toutes les parties prenantes profitent ici de la place centrale de l'analyse des risques, qui constitue pro­ba­ble­ment le principal avantage du modèle en spirale comparé aux autres modes opé­ra­toires. L'éva­lua­tion régulière des risques s'avère en par­ti­cu­lier payante lorsque sont déployés des en­vi­ron­ne­ments tech­niques novateurs qui, en règle générale, sont associés à un potentiel de risque élevé à cause d'une absence de valeurs em­pi­riques.

La structure cyclique fait partie elle aussi des points forts du modèle. D’une part, les conflits entre la partie con­cep­tion et les exigences tech­niques sont quasiment exclus grâce aux contrôles réguliers. D'autre part, il est à tout moment possible de re­cueil­lir et tenir compte des retours d’in­for­ma­tion en raison de la pro­gres­sion en forme de spirale. Ainsi, le client comme les uti­li­sa­teurs peuvent être impliqués dès le début dans le processus de dé­ve­lop­pe­ment. Néanmoins, la condition préalable pour jouir de ces avantages est une gestion de projet très active, puisque les dif­fé­rents cycles doivent être at­ten­ti­ve­ment et cons­tam­ment sur­veil­lés et do­cu­men­tés.

En outre, les nom­breuses petites étapes du dé­ve­lop­pe­ment logiciel selon le modèle en spirale ne pré­sen­tent pas que des avantages, puisque malgré une foule de tests, il n’est pas rare que des bouts de programme inachevés se re­trou­vent dans le système de pro­duc­tion. En con­sé­quence, il existe toujours le risque que d’éven­tuelles erreurs ou éventuels défauts de con­cep­tion soient présents également dans le produit final. Par ailleurs, des retards dans le dé­ve­lop­pe­ment peuvent avoir lieu à tout moment si au sein d’un cycle ou au moment de planifier le cycle suivant des décisions im­por­tantes portant sur la suite du processus doivent être prises.

Le tableau ci-dessous ré­ca­pi­tule les avantages et les in­con­vé­nients du modèle en spirale :

Avantages In­con­vé­nients
Modèle générique flexible Effort de gestion important
Im­pli­ca­tion précoce du client et des uti­li­sa­teurs possible Les décisions ré­gu­lières peuvent retarder le processus de dé­ve­lop­pe­ment
Contrôle pé­rio­dique dû aux risques À cause de la sub­di­vi­sion du processus de dé­ve­lop­pe­ment, des erreurs et in­co­hé­rences de con­cep­tion peuvent fa­ci­le­ment se retrouver dans le produit final
Coor­di­na­tion parfaite entre exigences tech­niques et con­cep­tion Con­nais­sance en analyse et gestion des risques in­dis­pen­sable, mais souvent manquante
Maîtrise maximale des coûts, res­sources et qualité du projet logiciel Inadapté aux petits projets aux risques rai­son­nables
Adapté aux en­vi­ron­ne­ments tech­niques novateurs
